pp电子官方网站入口能源涿定线雄安联络线自然气管道项目通气置换作业顺遂完成

作者:pp电子官方网站入口能源 时间:2019-12-30

12月28日 ,pp电子官方网站入口能源涿定线雄安联络线自然气管道项目顺遂完成置换通气 ,作为雄安新戋戋域内主要自然气管线 ,此管线的建成可有用包管雄安新区“气代煤”自然气供应。

涿定线雄安联络线自然气管道项目接自涿定输气管线定兴县杨村乡西里村段pp电子官方网站入口能源已建高压管线启齿处 ,在主管线上直接启齿后向南经由定兴县固城镇敷设至徐水区防陵村周围预留阀井,并对接雄安新区拟建管网。管线总长约41.2km ,设计压力为6.3MPa,管径DN400mm ,设计输气规模为10亿m?/a。9月26日此管线正式开工建设 ,为雄安新区实现清洁能源生长打下基础。12月26日 ,经工程施工职员完成管道清管、测径、强度试验、严密性试验、清管干燥事情后 ,此管线具备动火连头条件。

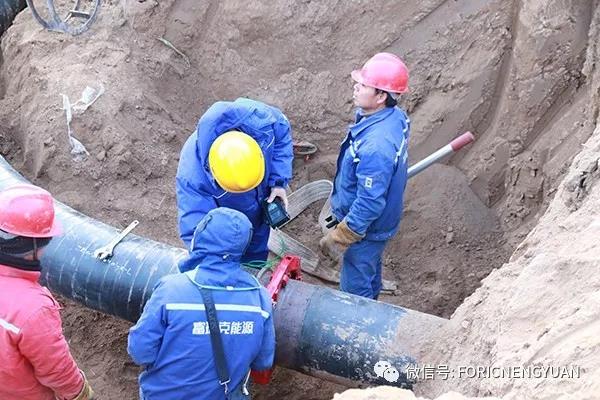

最先管帽冷切割工序

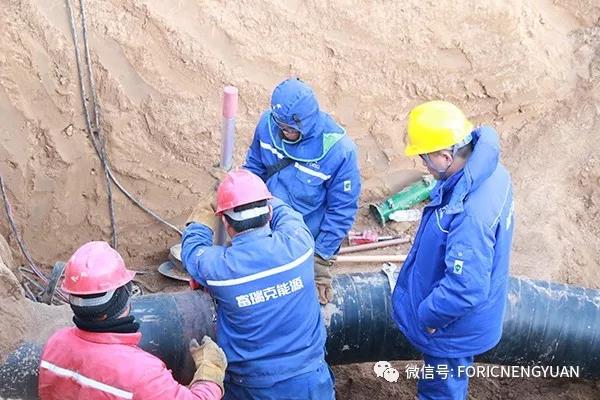

毗连注氮口

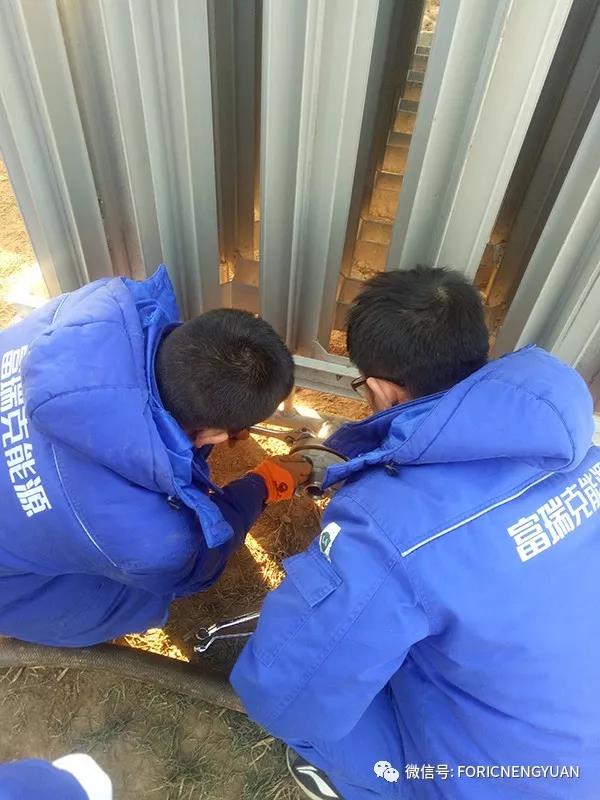

检测氮气浓度

12月26日 ,现场施工职员周全进入前期准备事情。

·16:20  施工职员最先管帽冷切割工序;

·16:45  注入氮气 ,冷却割启齿;

·18:10  已检测到氮气 ,并抵达一定浓度;

·18:   30  最先进入焊接作业:打坡口、对口、打底、填充、盖面等环节有序开展;

·20: 10  焊接作业完成;

--------------------------------------------------------------

12月28日 ,最先置换作业。

·19:58 防凌站检测到氮气与空气混气头;

·20:05 防凌站检测到纯氮;

·20:55 防凌站检测到氮气与自然气混气头;

·21:09 防凌站检测自然气及格;

至此 ,pp电子官方网站入口能源涿定线雄安联络线自然气管道项目通气置换作业顺遂完成 ,并抵达投产条件!

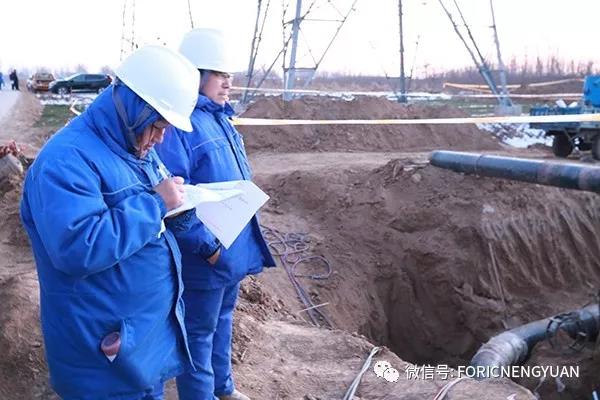

实时纪录置换历程

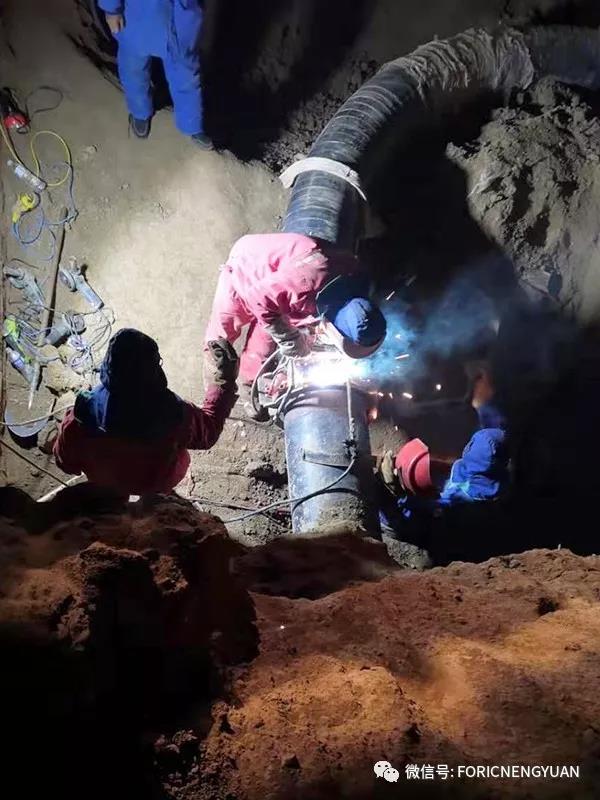

焊接作业完成

涿定线雄安联络线自然气管道项目为雄安新区提供了稳固的气源包管 ,对增进新区能源结构调解具有主要意义。pp电子官方网站入口能源将全力助力新区生长 ,包管气源平稳清静运送。
